SIERPIEŃ 2025

  • icon
    icon
    Postęp prac
  • icon
    icon
    Foto/Video galeria
Opis Robót zrealizowanych w okresie rozliczeniowym:

Sierpień 2025

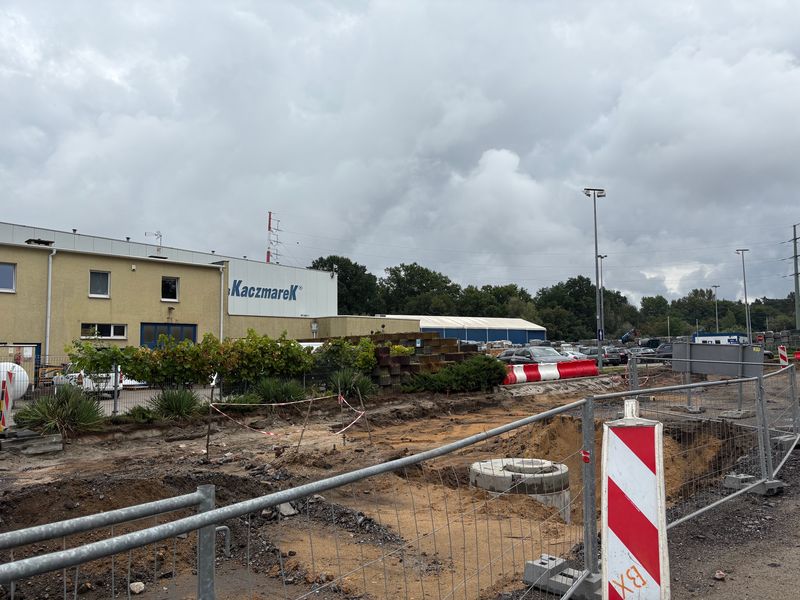

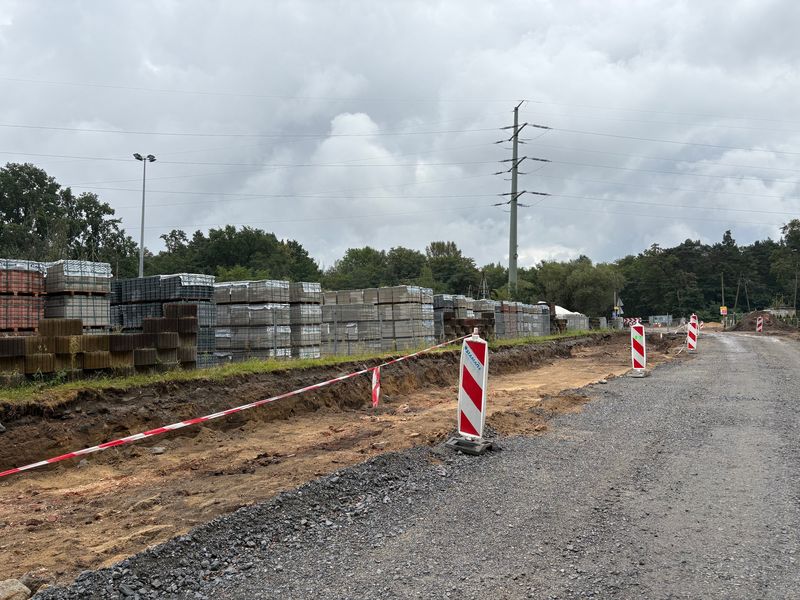

Roboty drogowe

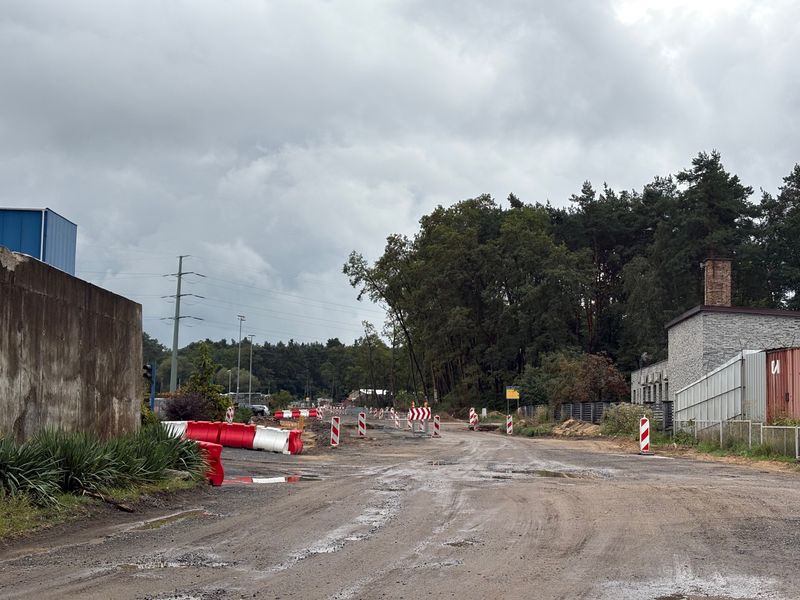

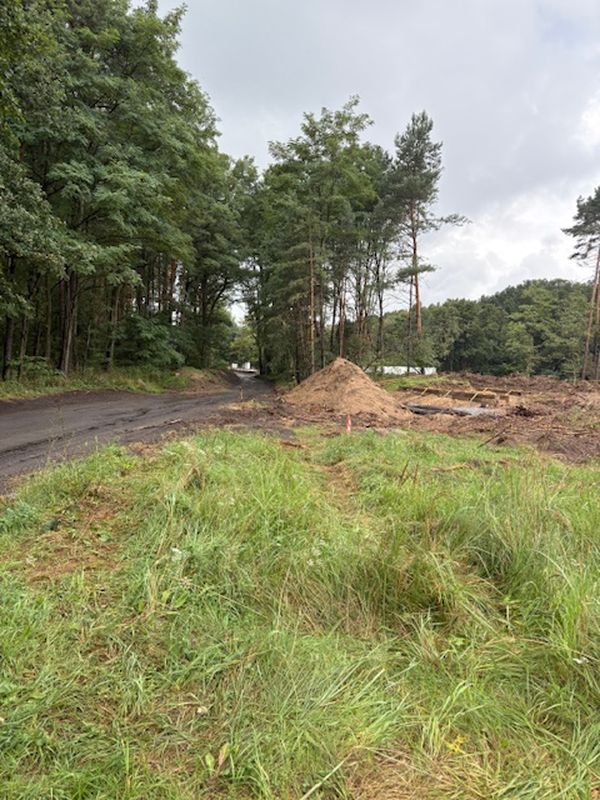

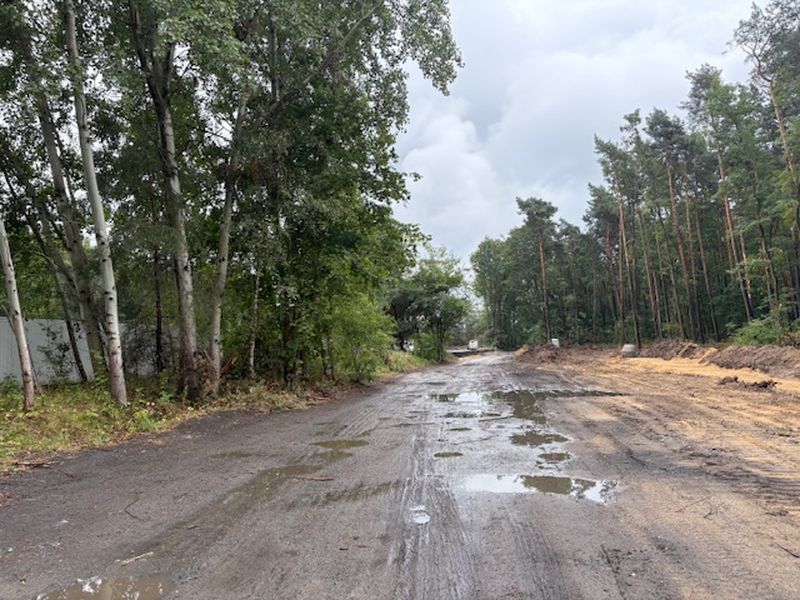

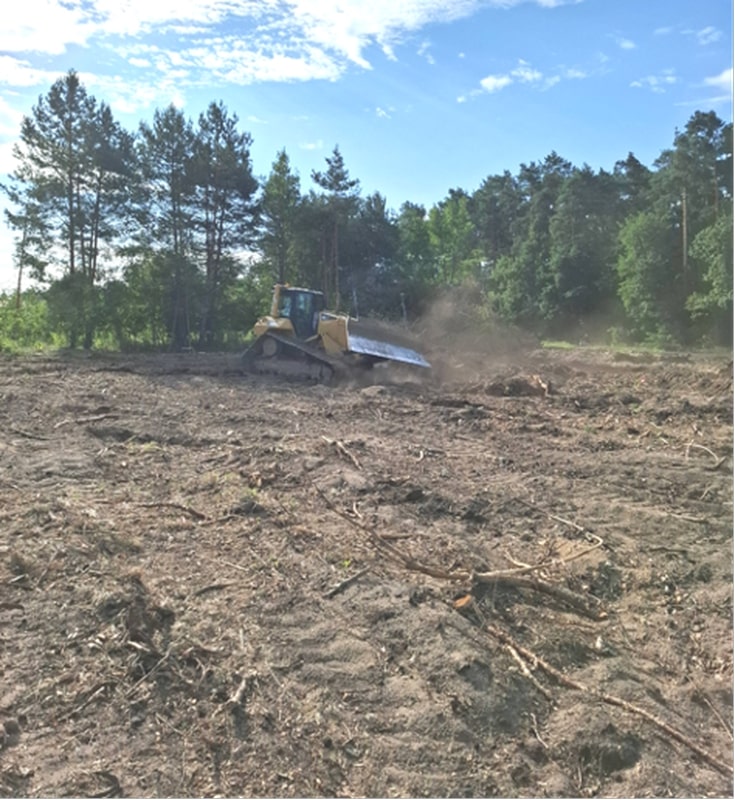

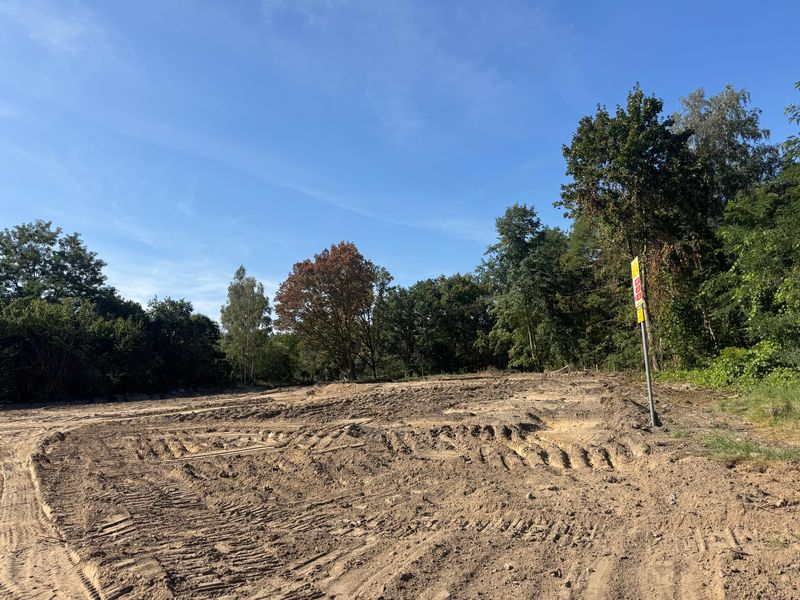

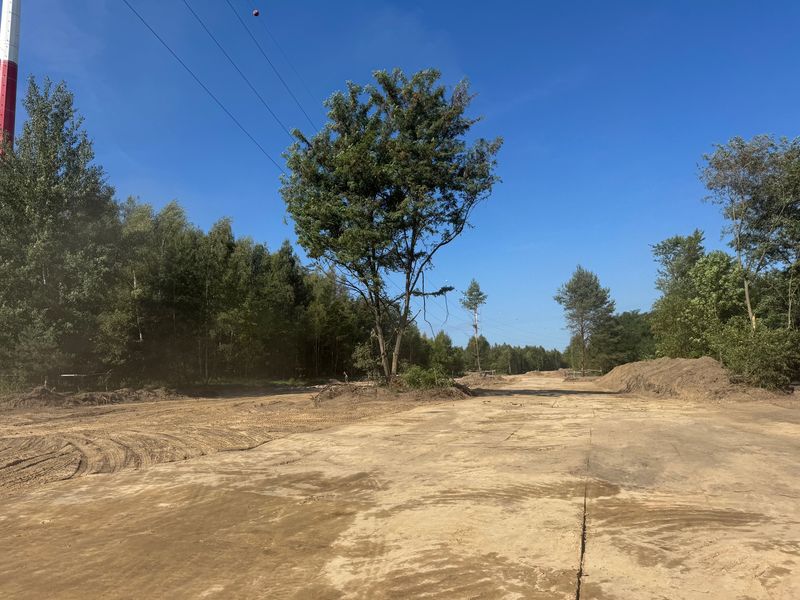

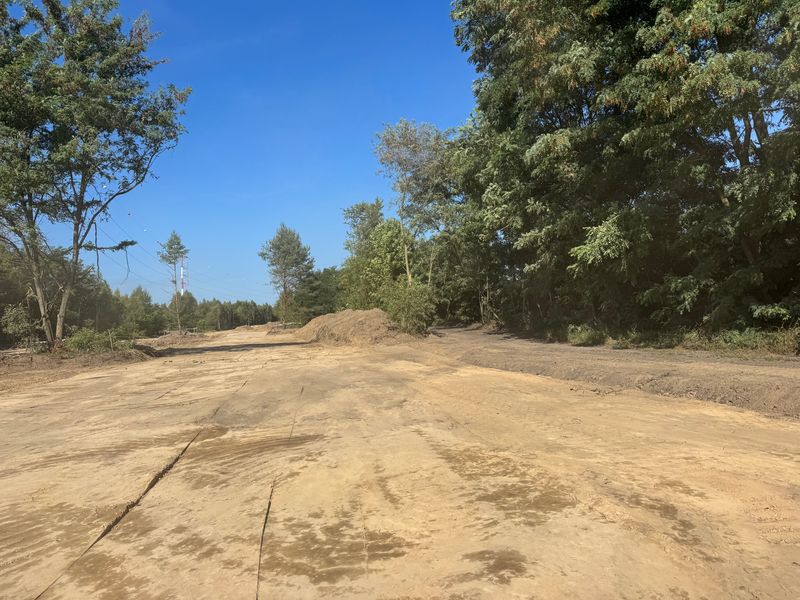

  • Roboty przygotowawcze – odhumusowanie w km 2+000-2+500, 0+800-1+200, wycinka drzew i karczowanie na całym odcinku etapu 1, wywóz drewna, gałęziówki i karpin z działek Lasów Państwowych, rozbiórka nawierzchni jezdni ul. Foluszowej, prace archeologiczne i nadzory środowiskowe

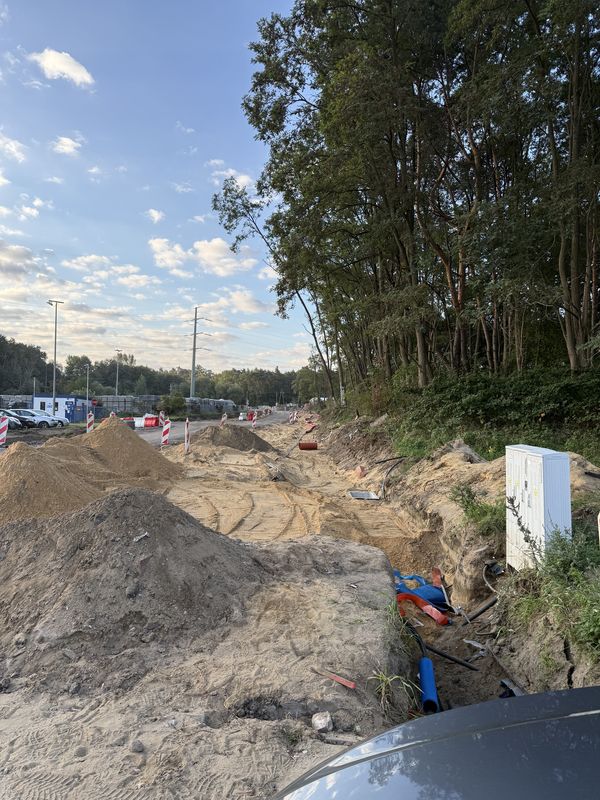

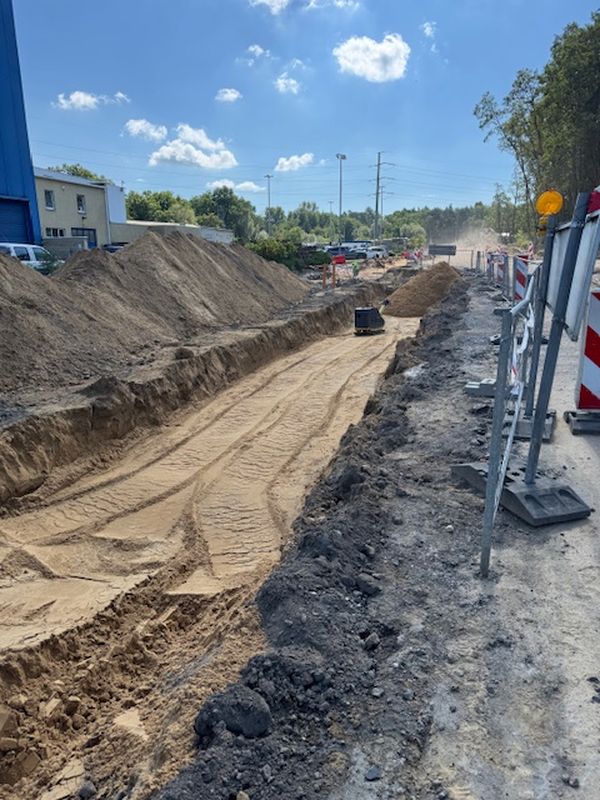

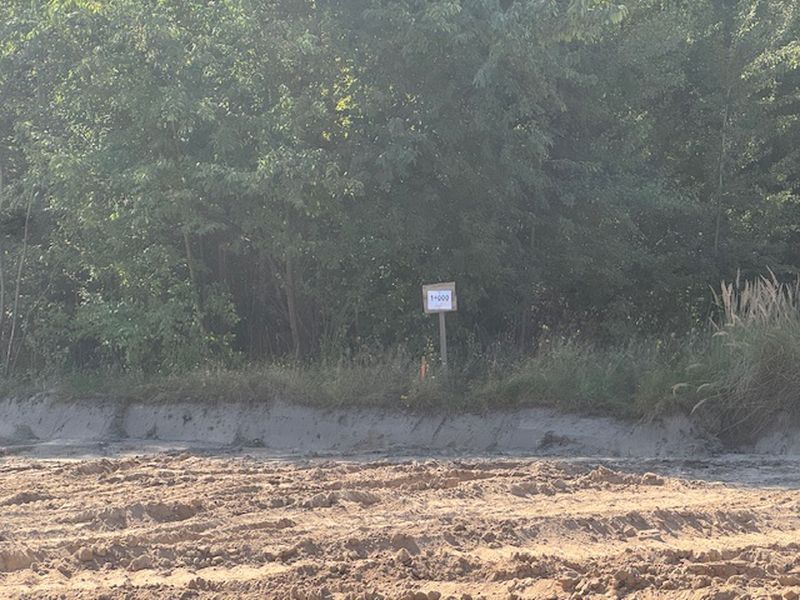

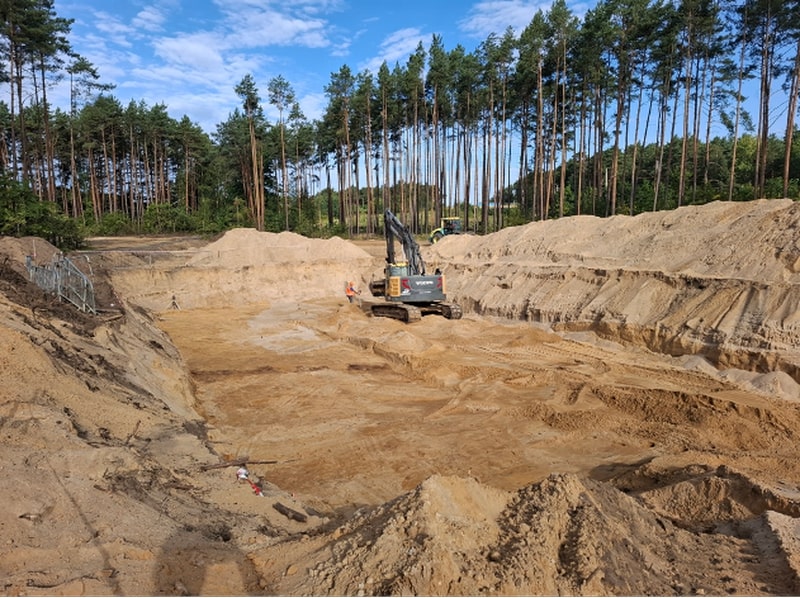

  • Roboty ziemne na odc. 2+100-2+250, 0+800-1+200

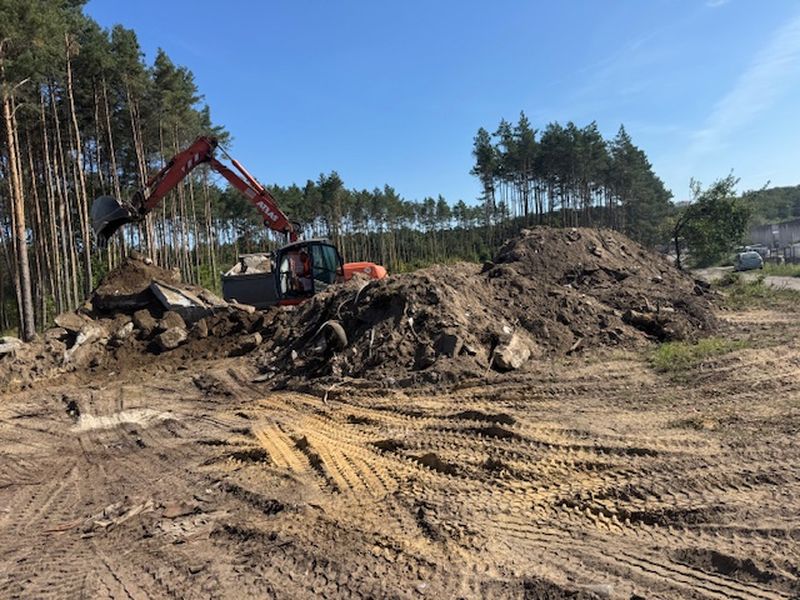

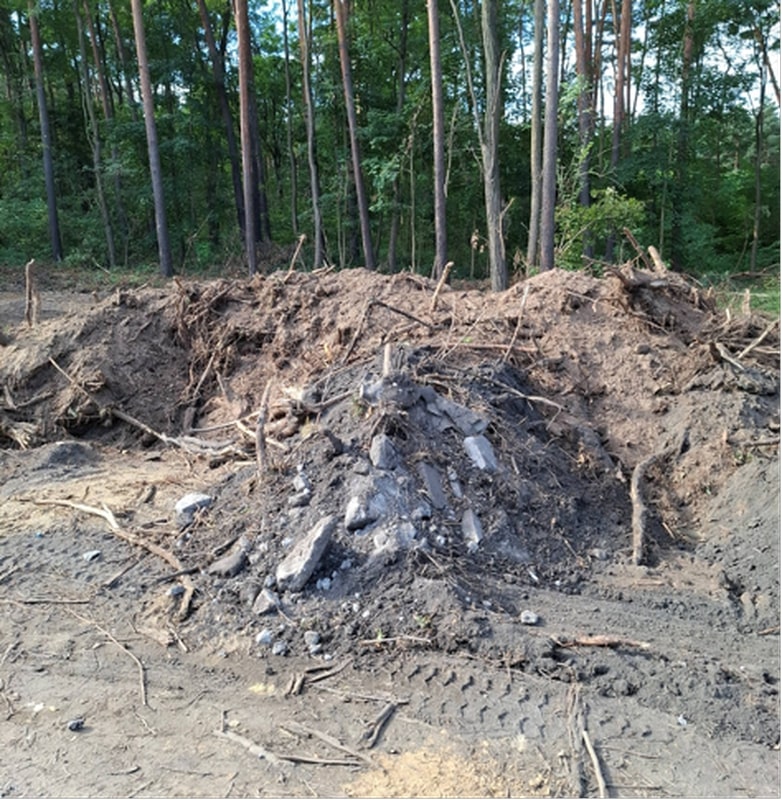

  • Wywóz i utylizacja odpadów

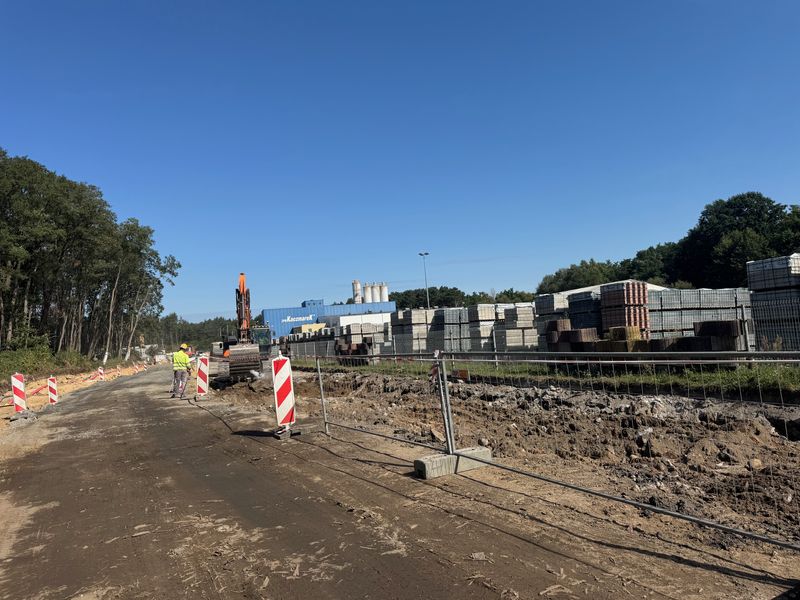

  • Profilowanie drogi w ul. Foluszowej
  • Wykonanie stabilizacji gruntu C3/4 gr.15 cm na odc. 1+950-2+050

Roboty mostowe/konstrukcyjne

  • Zbrojenie płyty odciążającej kanału ogólnospławnego w km 1+680

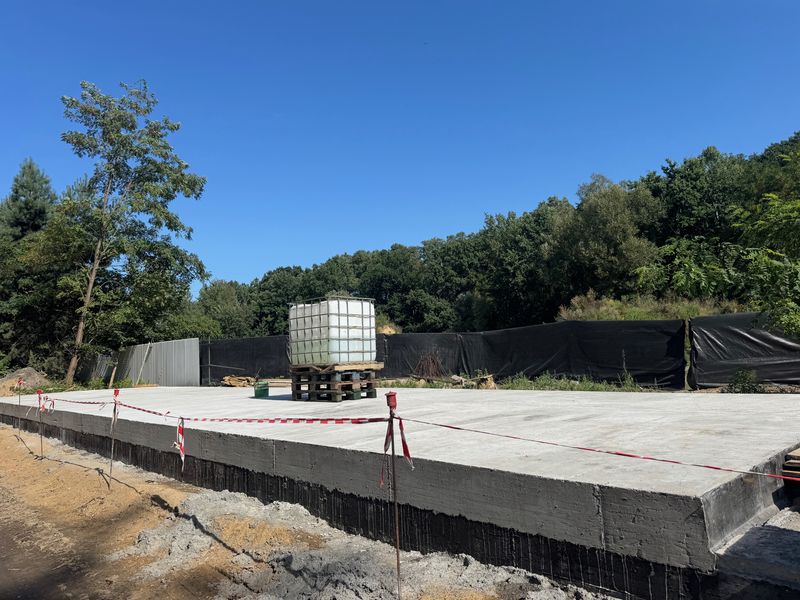

  • Betonowanie płyty odciążającej w km 1+680
  • Wykonanie robót ziemnych, odhumusowanie w obrębie płyty odciążającej, wykonanie warstwy wyrównawczej

Roboty branżowe

KANALIZACJA DESZCZOWA

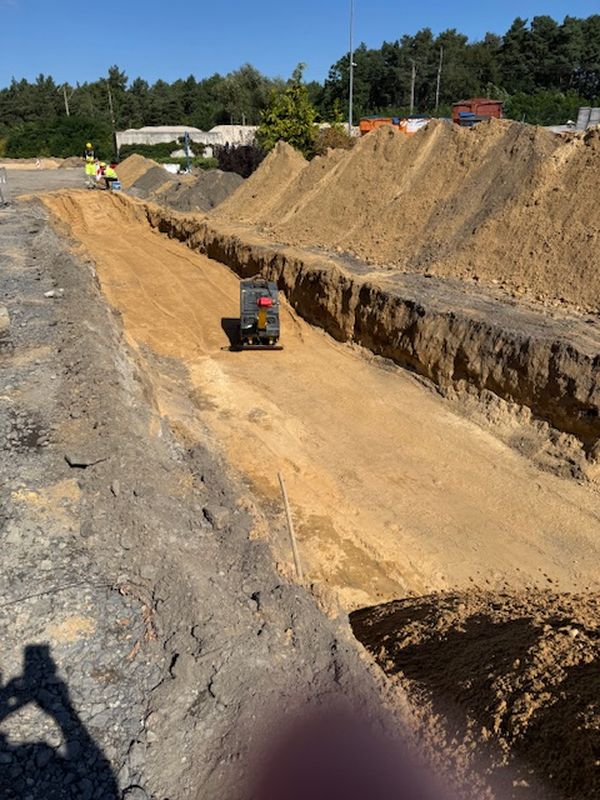

  • Budowa kanalizacji deszczowej na odcinku D13-D14; D14-D16; D16-D20

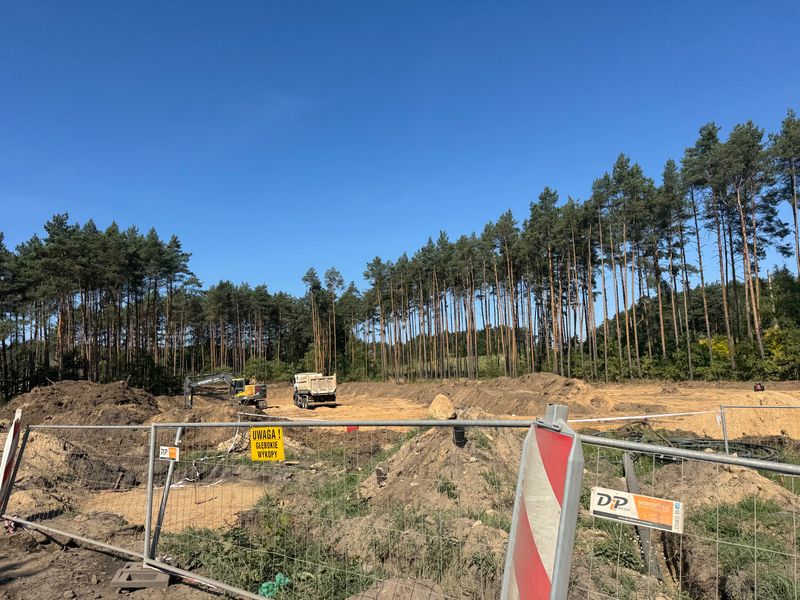

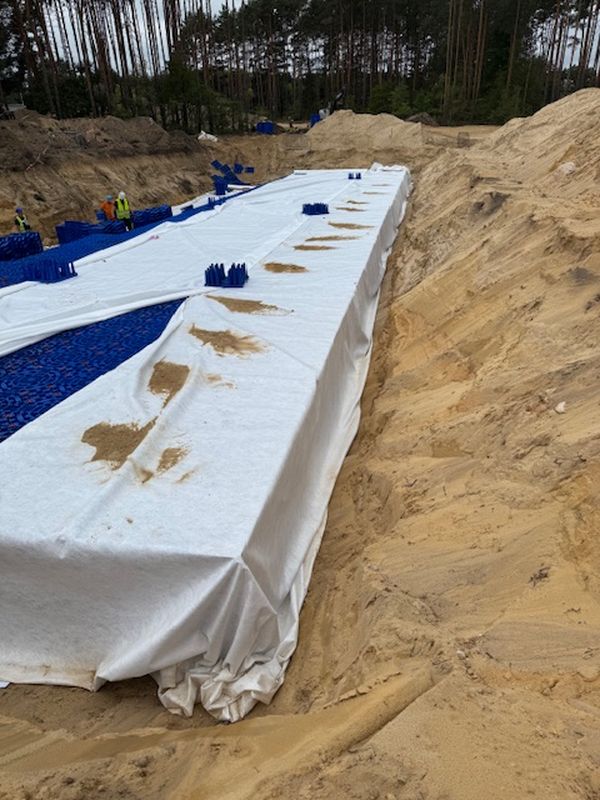

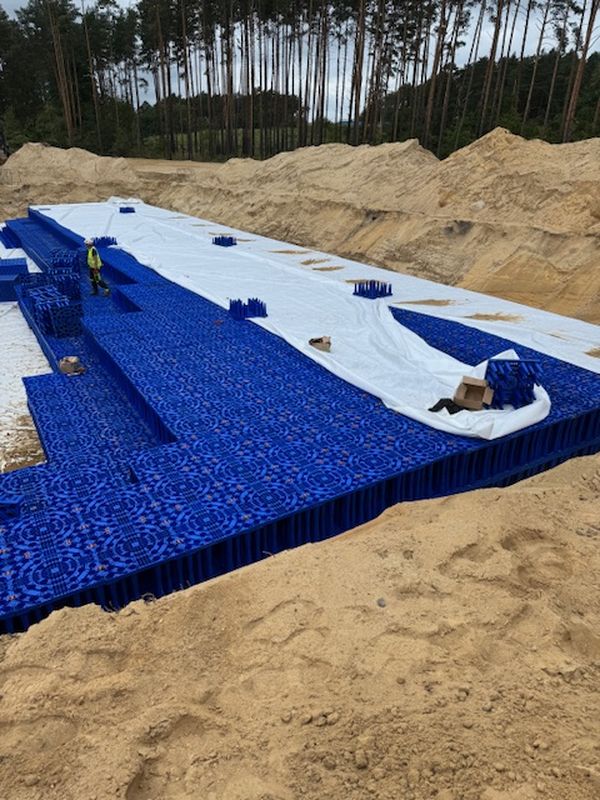

  • Wykop pod zbiornik rozsączający, montaż zbiornika

TELETECHNIKA

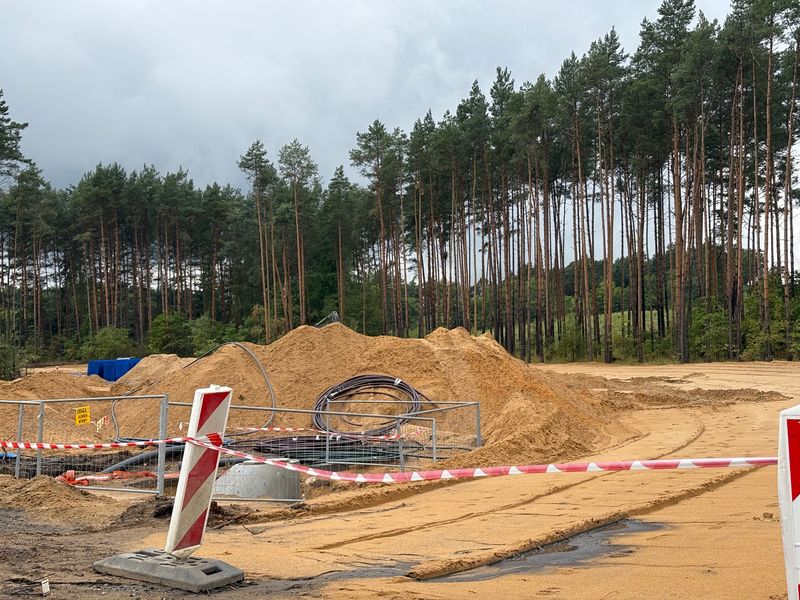

  • Budowa kanału technologicznego odcinek D23-D3

ENERGETYKA

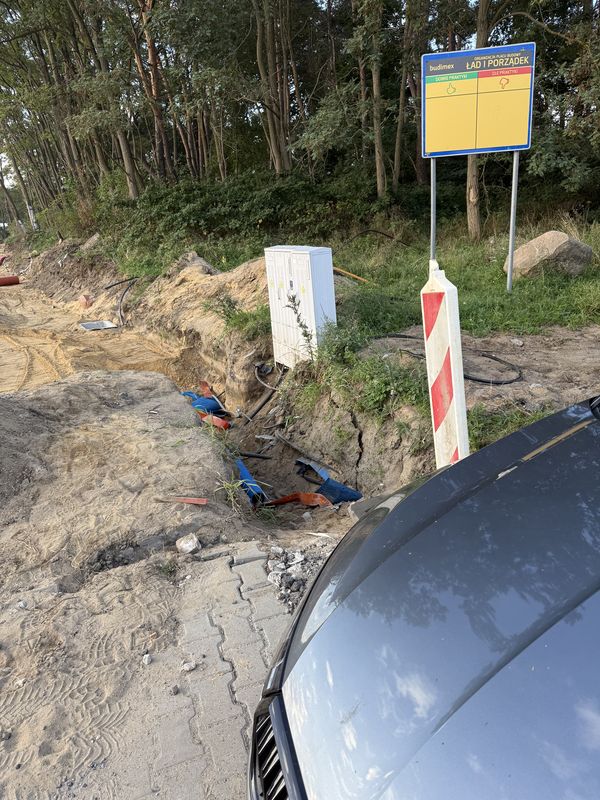

  • Przestawienie i przepięcie stacji transformatorowej
  • Przebudowa kolizji energetycznych
